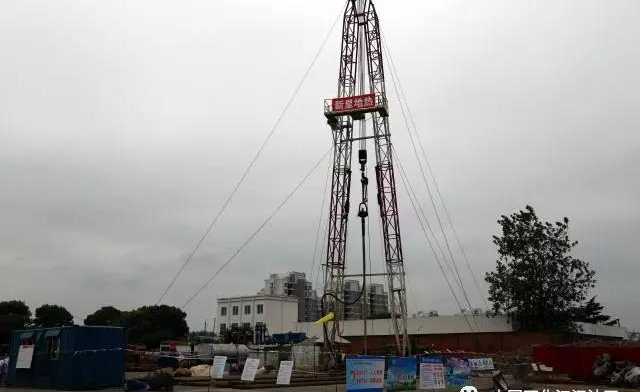

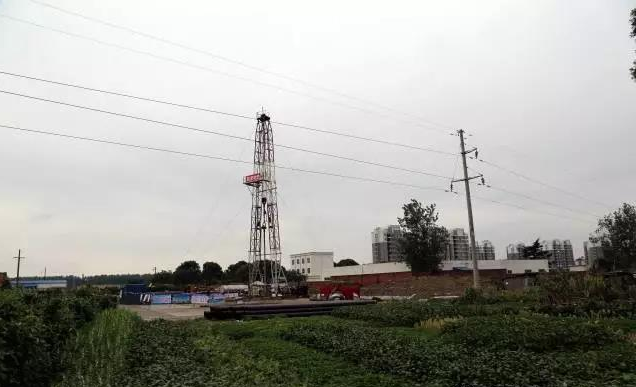

7月31日,油田礦區供暖熱源改造項目一期首口地熱井——建新3井完井。與此同時,鹽化1-2井、電訊1井、廣北2井、測井4井已進場開鉆,標志著油田礦區供暖熱源改造項目進入全面實施階段。

礦區供暖熱源改造項目備受油田居民關注,此次供暖改造涉及面廣、工作量大、時間緊迫,為確保這一民生工程安全優質實施,按期實現供暖方式的轉換,油田組建了由分管領導牽頭、相關部門和單位負責人為成員的項目工作專班。專班對項目進行統籌規劃,建立信息互通、整體協調推進的工作機制,定期召開工作例會,及時協調解決熱源改造中出現的問題。
6月30日,油田與新星公司在京簽訂《江漢油田礦區供暖熱源改造項目合同》。按照合同,將由新星公司投資、建設江漢油田礦區530萬平方米供暖改造項目,提供地熱熱源服務。供暖熱源改造項目啟動后,新星公司成立項目督導專班進駐現場,協調項目論證、審批等前期工作,督導項目實施。參與工程施工的石油工程公司成立項目領導小組,集中鉆井一公司、運輸公司、測錄井公司等施工單位的技術裝備、人員力量,全力保障項目實施。

按照《湖北省燃煤鍋爐專項整治工作方案的通知》要求,油田礦區應于2017年8月1日之前拆除30臺20蒸噸以下燃煤鍋爐。油田于6月24日啟動燃煤鍋爐拆除工作,7月29日,一期改造項目涉及的30臺燃煤鍋爐本體及輔機全部拆除完畢,比計劃工期提前3天。截至8月3日,油田14座煙囪拆除工作中,已有石化、建新、華美、石南、一礦鍋爐房的6座煙囪完成拆除。運輸、物探機關鍋爐房煙囪正在拆除中。
據悉,一期供暖改造將修建19個能源站、打井77口,目前所有能源站和地熱井井位已經布局完成。水電配套工程已啟動,預計8月份可以完井15口。
